Konversi Harga Satuan Cat Baja Dari M² ke Kg Paling Mudah Dengan Cara Ini

Proses dan kualitas pengecatan baja terpengaruh pada harga satuan

Konversi harga satuan cat baja artinya merubah harga satuan pekerjaan cat baja konstruksi, dari satuan yang satu ke satuan harga yang lain. Upaya ini penting dilakukan karena pekerjaan cat baja kerap menggunakan satuan harga yang berbeda-beda. Yaitu M² dan Kg. Begini latar belakang, tahap persiapan serta contoh-contoh konversi harga satuan.

Alasan dan tujuan melakukan konversi harga

Yaitu ketika Anda menemukan BoQ pekerjaan cat konstruksi baja dengan satuan kilogram (kg). Sedangkan dalam Analisa Harga Satuan Pekerjaan (AHSP) cat pada umumnya adalah menggunakan satuan meter persegi (m²). Maka, agar kedua dokumen proyek tersebut sinkron, Anda lebih dulu merubah AHSP ke dalam satuan Kg. Kalau tidak, dipastikan harga satuan pekerjaan cat yang Anda tawarkan terlalu tinggi.

Sampai disini, apakah teman-teman sudah tahu tujuan konversi harga satuan cat?. Jawabnya adalah untuk keperluan penawaran harga, menyusun RAP, sampai pelaksanaan pekerjaan konstruksi. Hanya prosesnya sedikit rumit, dan memerlukan ketelitian. Karena berkaitan dengan anggaran biaya. Jikalau salah sedikit saja. Bisa berakibat fatal.

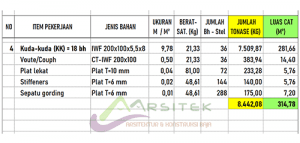

Contoh tabel excel untuk menghitung tonase kuda-kuda WF. Sekaligus luas permukaan material yang digunakan.

Tahap persiapan konversi & contoh kasus kuda-kuda baja WF

Data-data yang Anda butuhkan untuk merubah harga satuan pekerjaan cat. Dari M² menjadi Kg, antara lain:

  1. Analisa perhitungan tonase baja. Misal, membuat kuda-kuda WF 200x100x5,5×8. Maka semua item yang terdapat pada kuda-kuda tersebut harus Anda hitung dengan satuan Kg. Hingga diketahui total tonase. Contoh perhitungan seperti terlihat pada gambar nomor 2. Tonase seluruh kuda-kuda diketahui sebesar 8.442,08 kg.
  2. Luas penampang seluruh material baja yang akan di cat. Masih dengan contoh yang sama. Luas penampang kuda-kuda tadi, berikut komponen-komponen yang terpasang pada WF adalah sebesar 314,78 m².
  3. AHSP cat baja. Mulai dari cat dasar, hingga cat finishing. Atau, bilamana disebutkan dalam RKS harus melalui proses sand blasting. Maka biaya pekerjaan sand blasting harus dihitung secara tersendiri. AHSP cat baja seperti tertera pada gambar berikut. Adalah sebesar Rp 47.267,-/m²

Tabel AHS pekerjaan sand blasting 1 meter persegi

Contoh 1: Konversi biaya pekerjaan cat dasar dan finishing besi

Sebelum konversi harga satuan cat kuda-kuda baja dilakukan. Ketahui dulu biaya keseluruhan untuk mengecat baja WF. Caranya seperti berikut:
= 314,78 m² x Rp 47.267,-/m²
= Rp 14.878.706,26 [Guna memudahkan konversi bulatkan menjadi Rp 14.878.700,-]

Dengan demikian, diketahui harga satuan cat dalam satuan Kg adalah:
= Rp 14.878.700 : 8.442,08 kg
= Rp 1.762,44/kg.

Contoh 2: Konversi harga satuan sand blasting

Jikalau kuda-kuda WF harus melalui sand blasting. Maka Anda perlu menghitung anggaran biaya sand blasting. Caranya sama dengan contoh 1. Tapi, dengan harga satuan yang berbeda. AHSP sand blasting saat ini adalah Rp 546.901,85/m².
= 314,78 m² x Rp 546.901,85/m²
= Rp 172.153.764,34 [Pembulatannya menjadi Rp 172.153.700,-]

Maka diketahui harga satuan pekerjaan sandblasting dalam satuan Kg adalah:
= Rp 172.153.700 : 8.442,08 kg
= Rp 20.392,33/kg.

Cara menghitung persentase biaya cat besi

Selain konversi harga satuan cat baja. Juga sering dilakukan perhitungan persentase biaya pekerjaan. Dengan tujuan untuk mengetahui apakah biaya pekerjaan wajar atau tidak. Hal ini seperti ini sering terjadi pada saat tender. Tepatnya ketika memasuki proses klarifikasi dan negosiasi harga. Peserta lelang (kontraktor) umumnya diberi kesempatan untuk mengecek kembali harga satuan yang ditawarkan. Supaya jangan terlalu tinggi, atau terlalu murah.

Misalkan harga satuan pekerjaan konstruksi baja adalah Rp 28.000,-/kg. Maka biaya yang dibutuhkan untuk melaksanakan pekerjaan baja, sekelaigus mengecat adalah sebesar:
= 8.442,08 kg x (Rp 28.000 + Rp 1.762,44)
= 8.442,08 kg x Rp 29.762,44 = Rp 251.256.899,48

Persentase biaya cat baja dari total anggaran adalah:
= (Rp 14.878.700 : Rp 251.256.899,48) x 100
= 5,92%

[Penutup] Tujuan khusus membuat satuan pekerjaan yang berbeda-beda

Adalah syah-syah saja. Bila satuan pekerjaan cat di dalam BoQ menggunakan M² atau Kg. Bisa saja hal tersebut secara sengaja dibuat oleh konsultan perencana. Guna menguji sejauh mana profesionalisme peserta lelang. Namun, peserta lelang sendiri sering tidak disadari. Hal tersebut adalah salah satu indikator untuk menilai, dan menentukan pemenang tender.

Maka dari itu, Anda harus mampu melakukan konversi harga satuan cat baja. Beserta item-item pekerjaan lain, yang memungkinkan digunakan dengan satuan yang berbeda. Seperti besi tulangan, pasangan dinding, kolom praktis, dan masih banyak lagi.
